办公楼计算机房搬迁及网络线路改造工程施工方案
一、概况

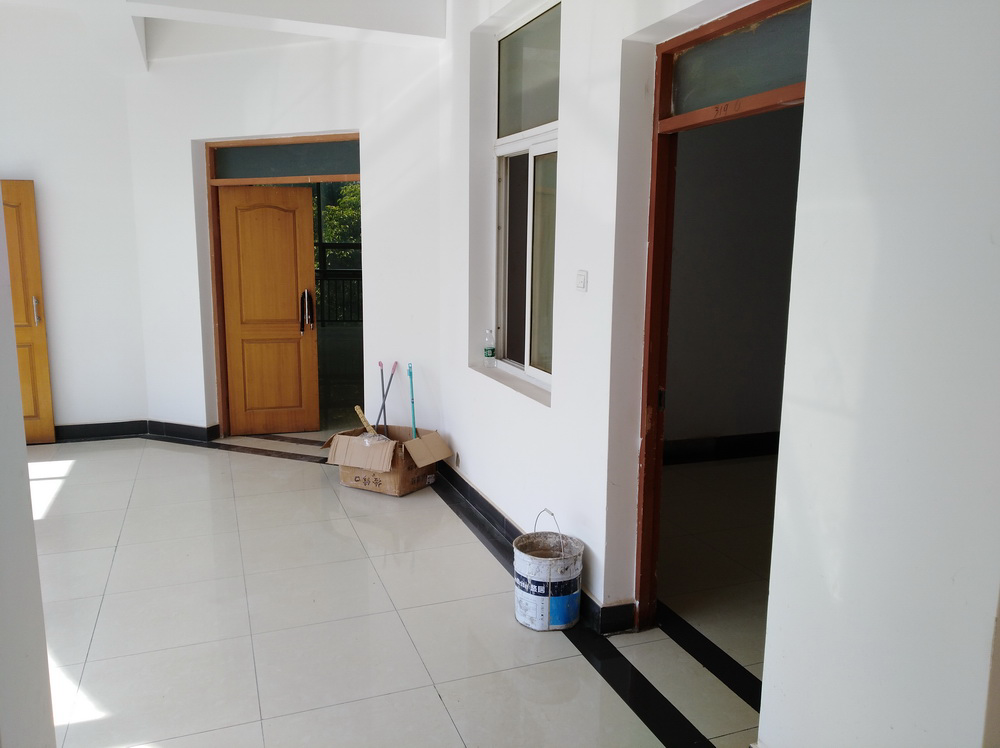

安徽省蚌埠水文水资源局办公楼计算机房,位于办公楼5楼,由网络机房、操作机房组成,两机房间隔一间房间。准备搬迁至3楼,其中:操作机房搬迁至3楼相同位置,网络机房搬迁至相邻房间。
二、搬迁实施方案
为确保计算机房搬迁后计算机系统正常工作。计算机房的搬迁分为4个步骤:
① 3楼新计算机房搬迁准备
② 5楼老计算机房设备拆除
③ 3楼新计算机房设备安装测试
④ 5楼老计算机房清理
1)3楼新计算机房搬迁准备
(1)机房装修

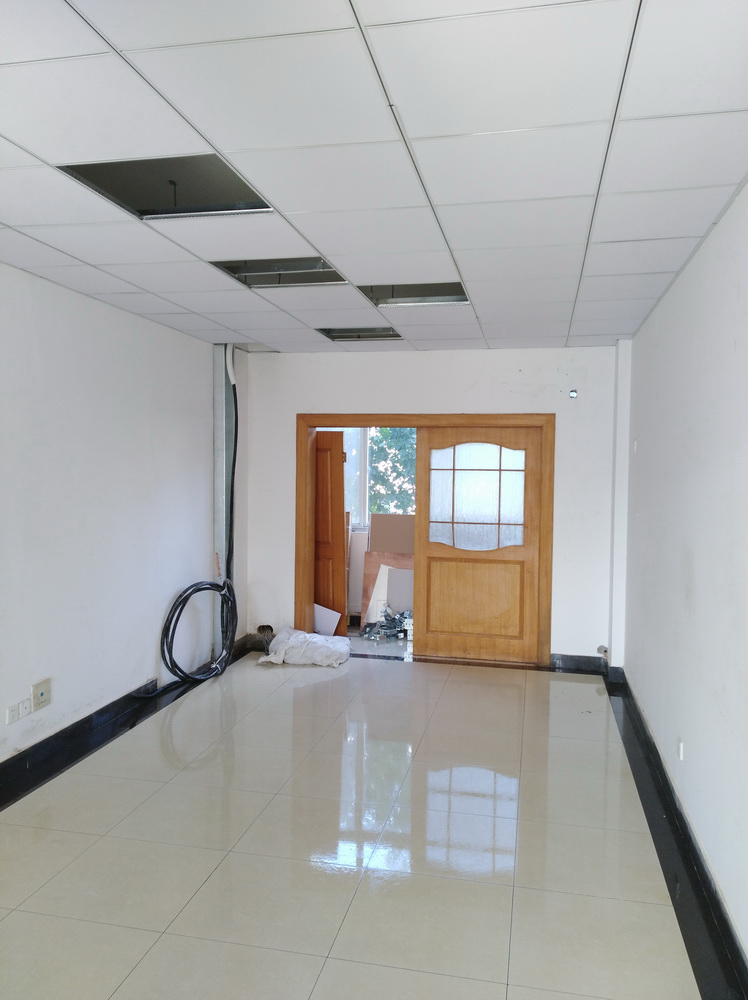

主要包括对网络机房、操作机房的地面铺设防静电地板,墙面安装地脚线,天花采用三防板吊顶。更换木门为防火门。
(2)机房供配电

供电系统:机房三相交流供电线路从配电房直接接入。
配电系统:交流配电柜的安装,机房内空调插座、市电维修和应急插座的布置与安装,UPS输入插座的布置与安装。
UPS系统:UPS输出插座的布置与安装,UPS电池组的安装。

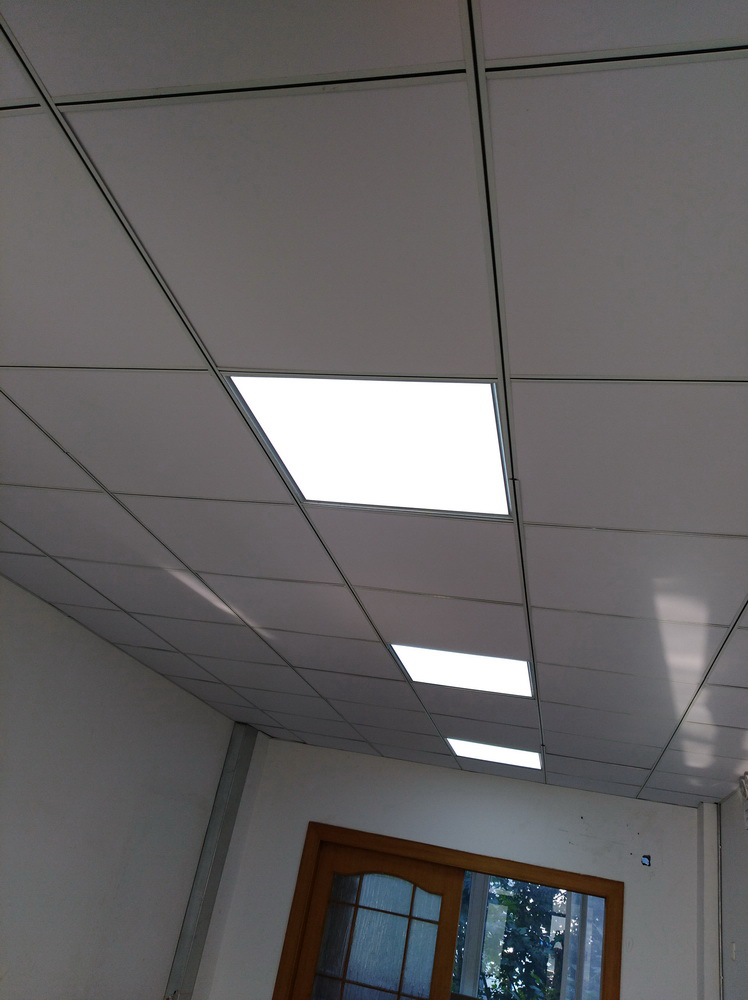

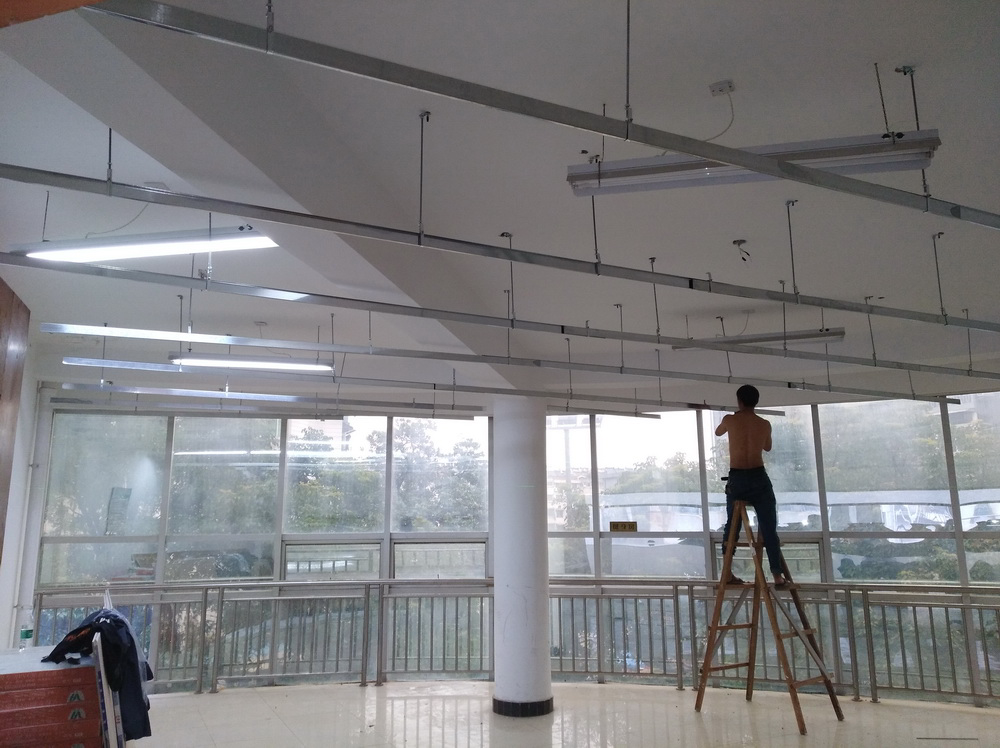

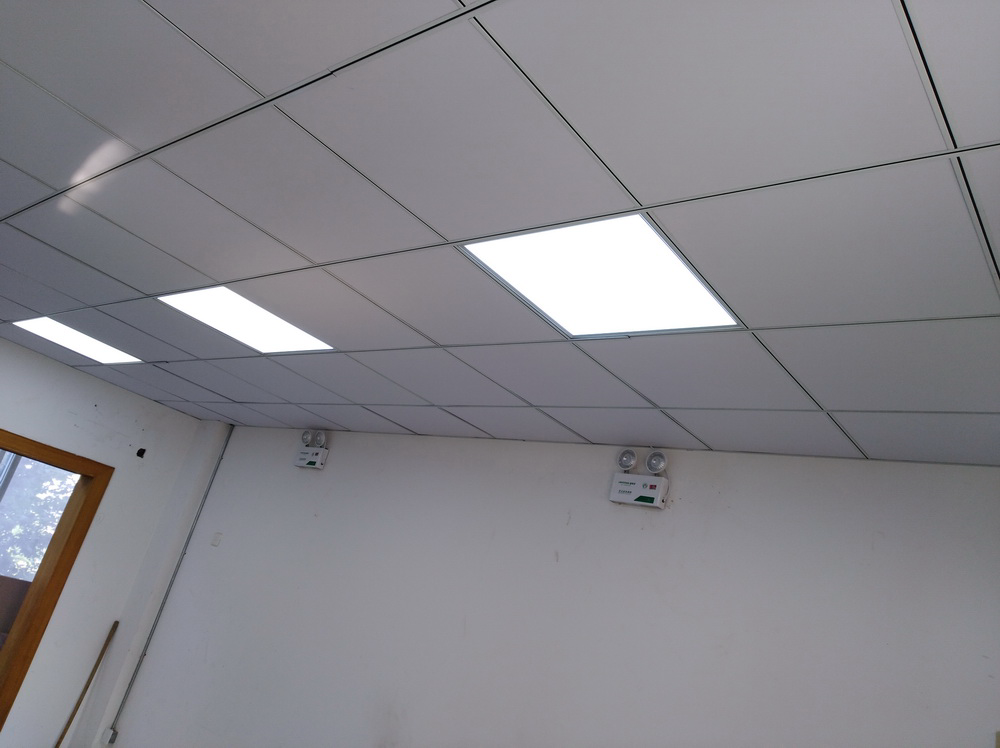

照明系统:LED平板灯的线路敷设与安装。LED平板灯采用600×600mm规格,直接安装于吊顶上,便于维修。使用多路开关控制。

接地系统:在防静电地板下,安装接地汇集排、等电位联结带,机房内引入的大楼接地线直接与之可靠连接,同时,机房内各金属装置包括:防静电地
板、机柜、操作台、配电柜、UPS外壳等使用BVR6mm²铜导线与之可靠连接。网络机房与操作机房的接地使用BVR16mm²铜导线可靠连接,使
得整个机房的接地连成一个整体,最大限度的保护机房内设备与人员的安全。
防雷系统:三级防雷箱的安装。
(3)机房弱电

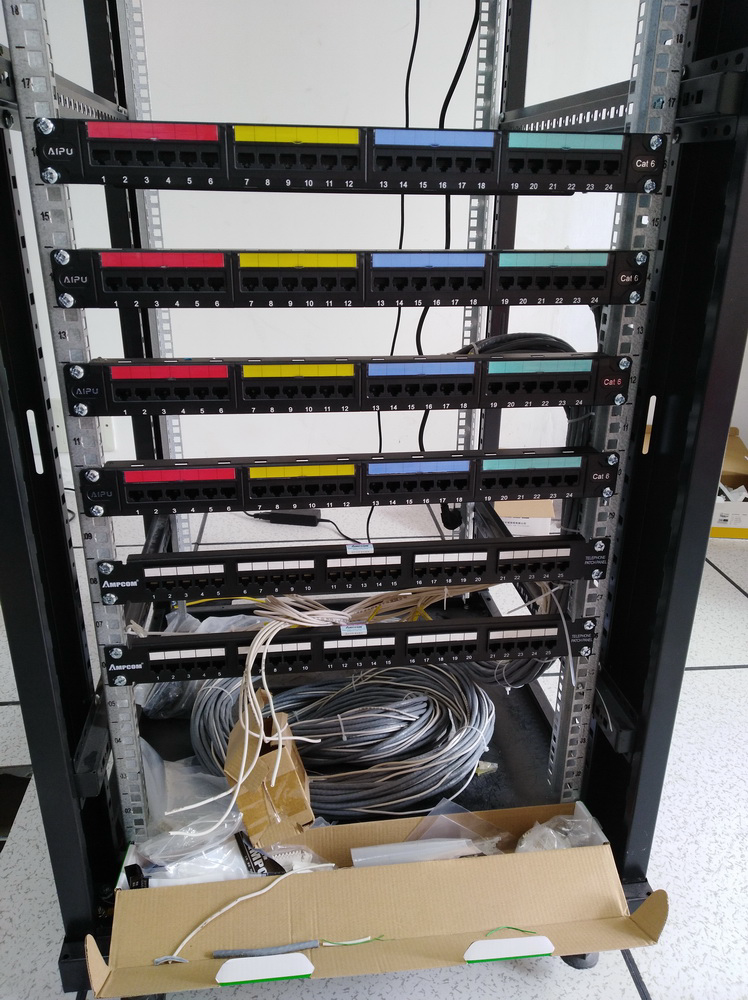

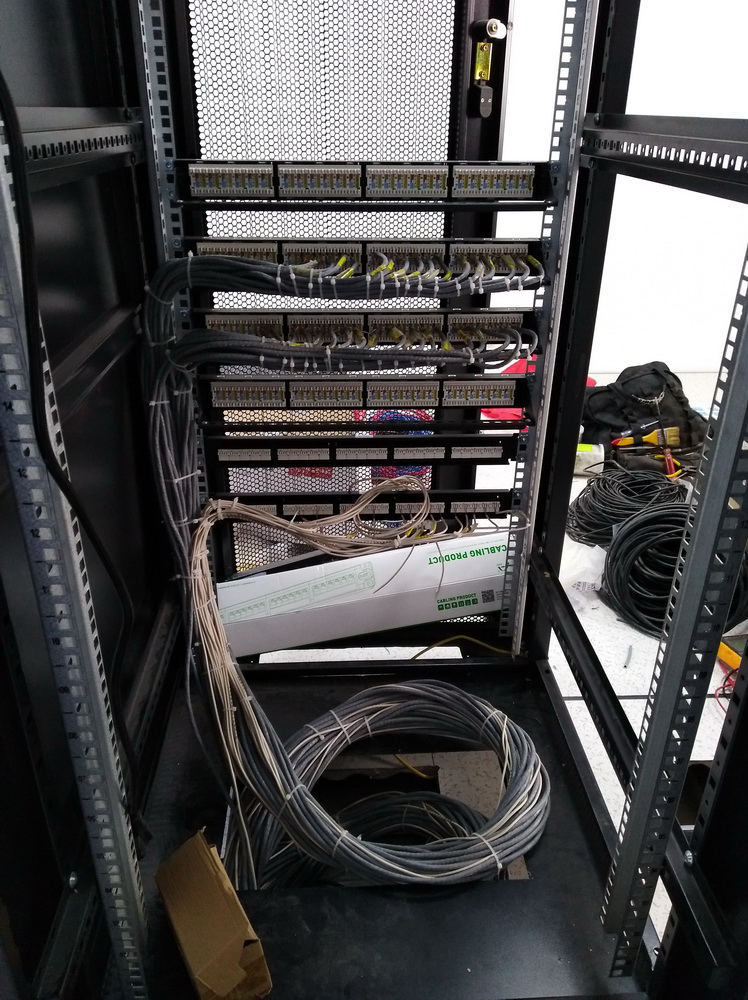

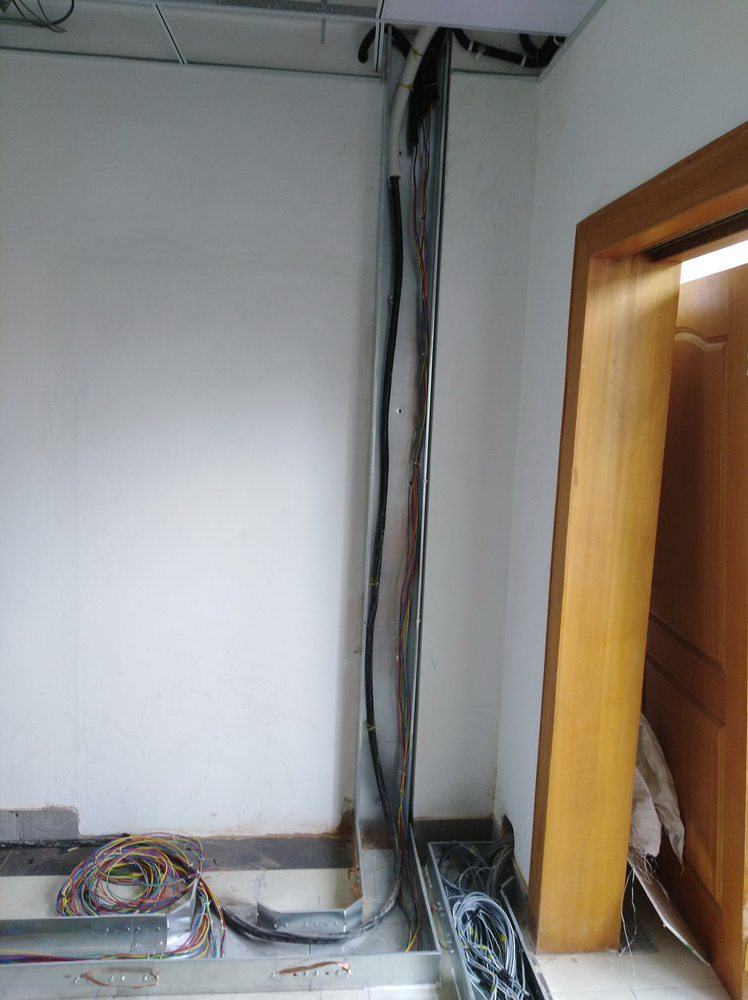

布线系统:机房内交换机、服务器构成核心网络,采用六类网线,以保证核心网络的可靠与高速。各办公室电脑、电话通过六类网线连接到机房的网络配

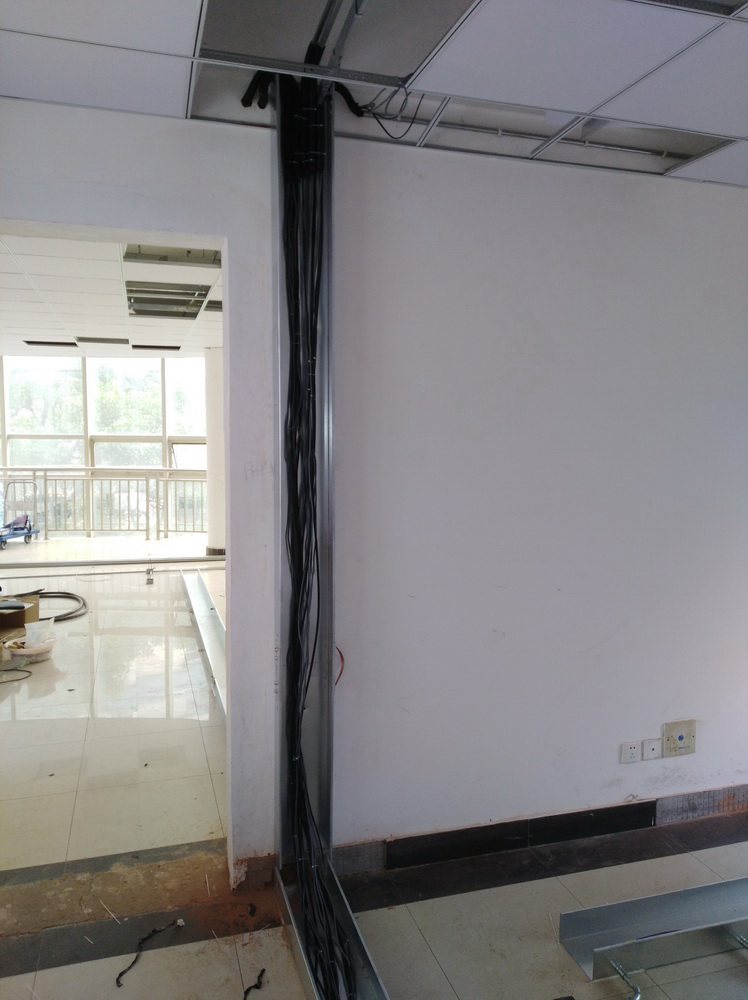

线架上,再通过网络、电话跳线连接到机房的核心电脑、电话网络中。
门禁系统:在网络机房、操作机房的入口大门上安装电磁锁,门禁机,使用指纹识别/IC卡开门,门禁机对每次的开门记录都进行保存,便于事后查找。
保证机房安全。

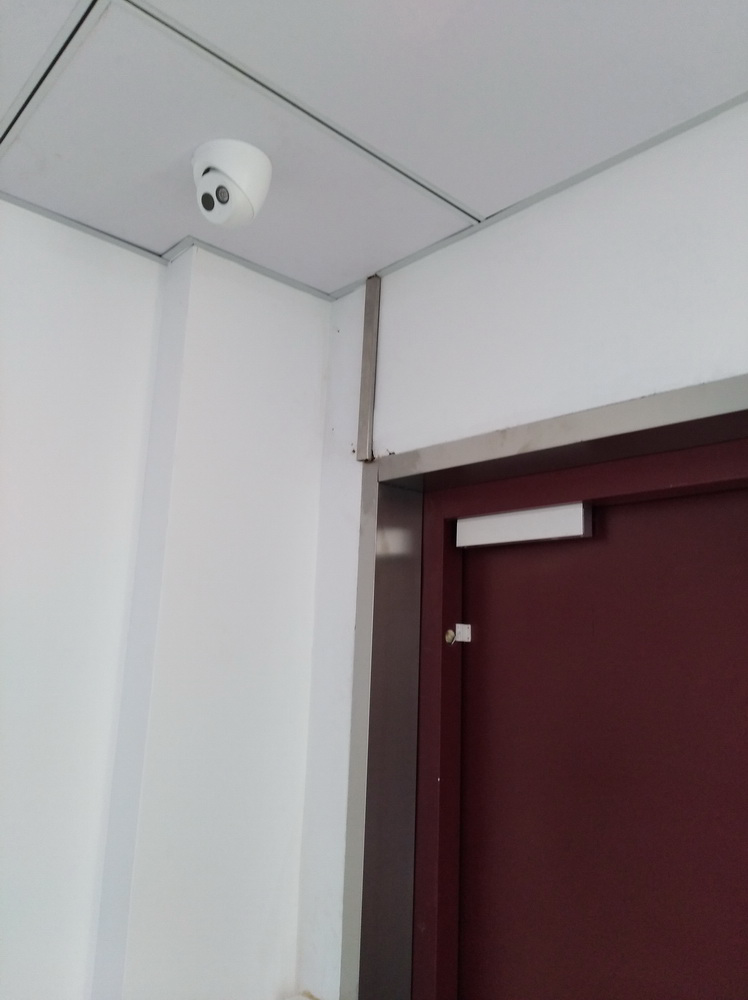

监控系统:在网络机房、操作机房内各安装百万高清红外摄像机,使用硬盘录像机,对机房进行全方位24小时录像,录像记录保存30
天。
报警系统:在网络机房、操作机房内共安装红外、微波、门磁、烟感、温感等探测器,对机房内的非法入侵、烟雾、高温等主动报警,报警方式为红光闪
动、高分贝声音、自动拨打预设的报警电话。
消防系统:在网络机房、操作机房内共安装可充电的应急照明灯,用于机房停电后的应急照明。

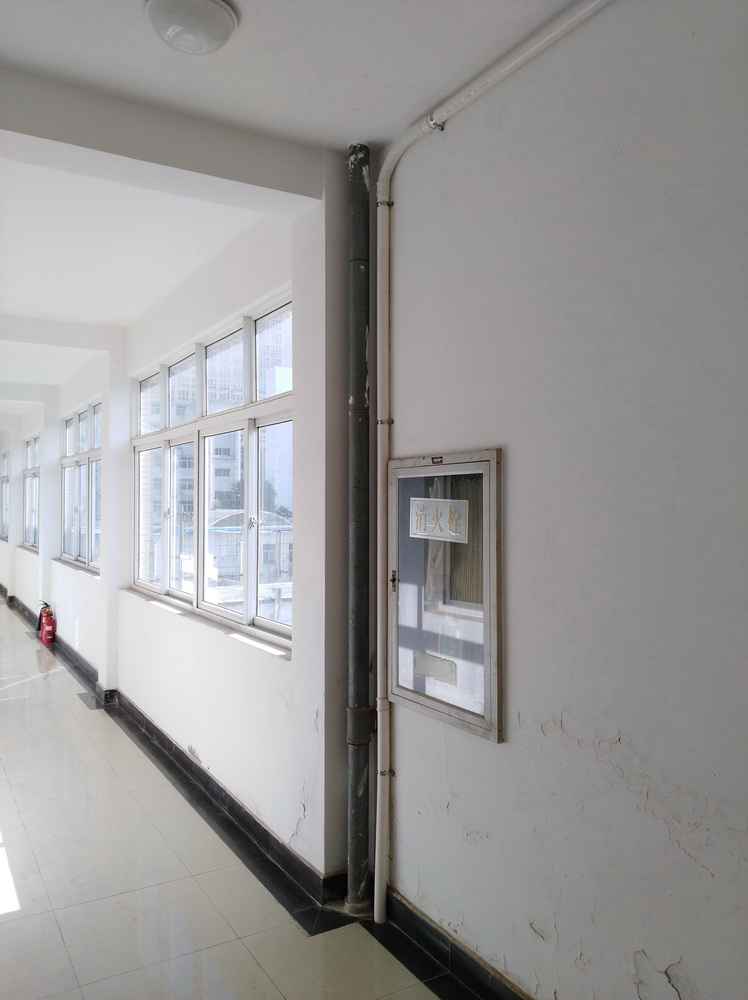

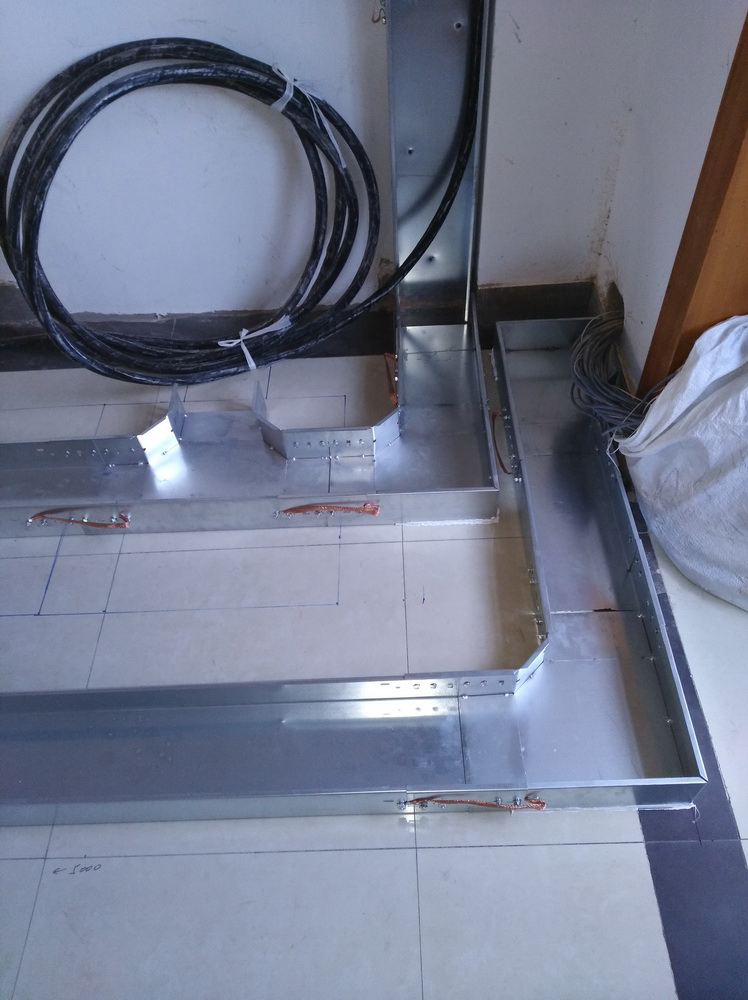

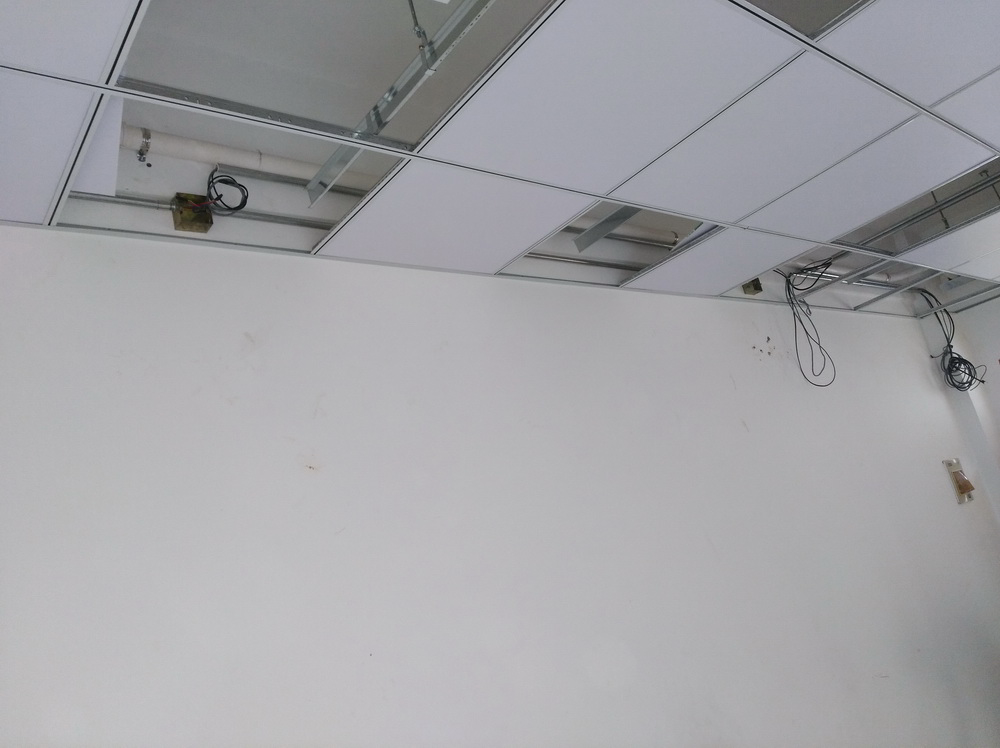

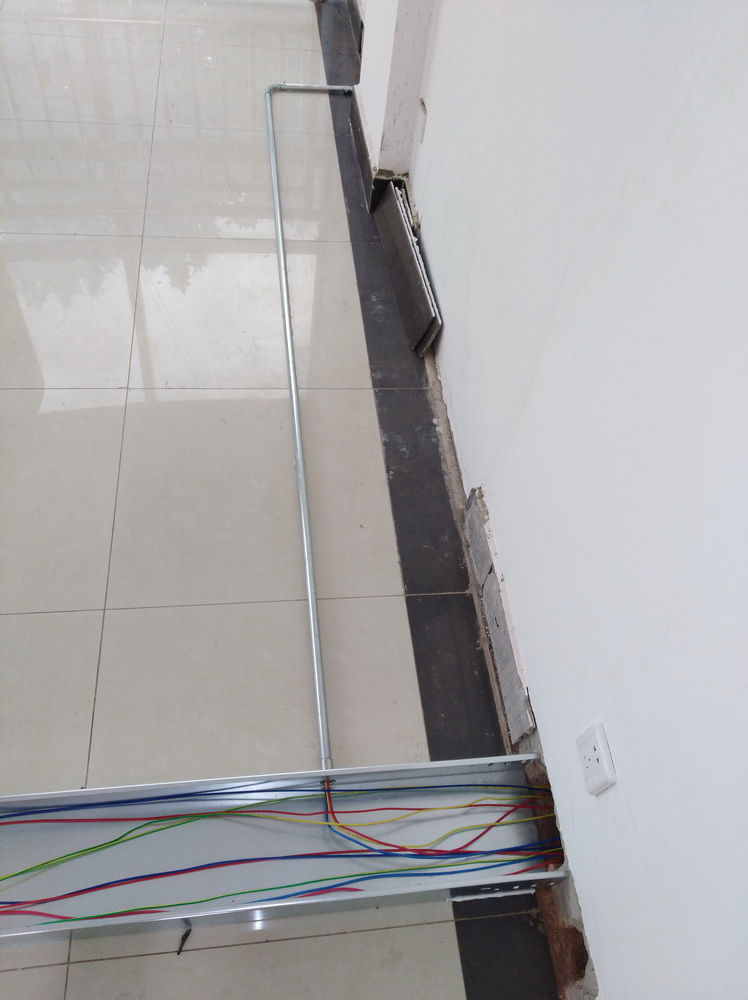

管路系统:在网络机房、操作机房的防静电地板下,敷设热浸锌200×100×1.2mm的金属线槽,以及JDG/KBG25金属线管,用于机房
内强、弱电线缆的布放。
(4)办公室综合布线
机房从5楼搬迁至3楼,现各办公室至机房的电脑、电话线路,线缆全部重新敷设,以便以后使用和维护。
2)5楼老计算机房设备拆除
(1)记录
在拆除之前,对设备的数量、型号进行详细认真记录。对系统线缆连接情况做详细记录,并做好标识。
(2)拆除
指定专人进行拆除。
(3)搬运
小件设备安排专人统一搬运至3楼机房内待安装设备区,大件设备(如配电柜、机柜)安排多人直接搬运至安装位置。
3)3楼新计算机房设备安装测试
(1)安装
安装的顺序为,先安装供配电设备,再UPS,最后安装用电设备。
(2)测试
全部设备安装完成后,先对每个设备进行测试,再进行全部设备的总测试。
4)5楼老计算机房清理
5楼老计算机房搬运后剩下的东西,先集中存放,待3楼新计算机房设备正常运行一段时间后,再进行清理。
网络机房 操作机房
门禁
摄像机 应急照明灯

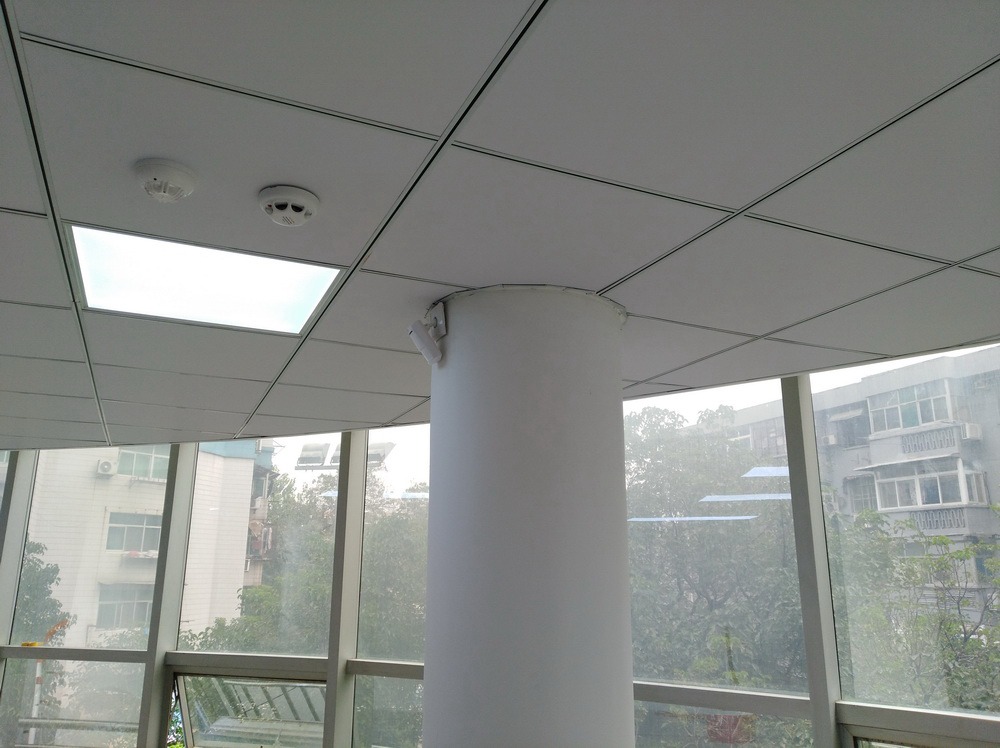

烟感、温感器 烟感、温感、红外报警器
LED平板灯

计算机操作台

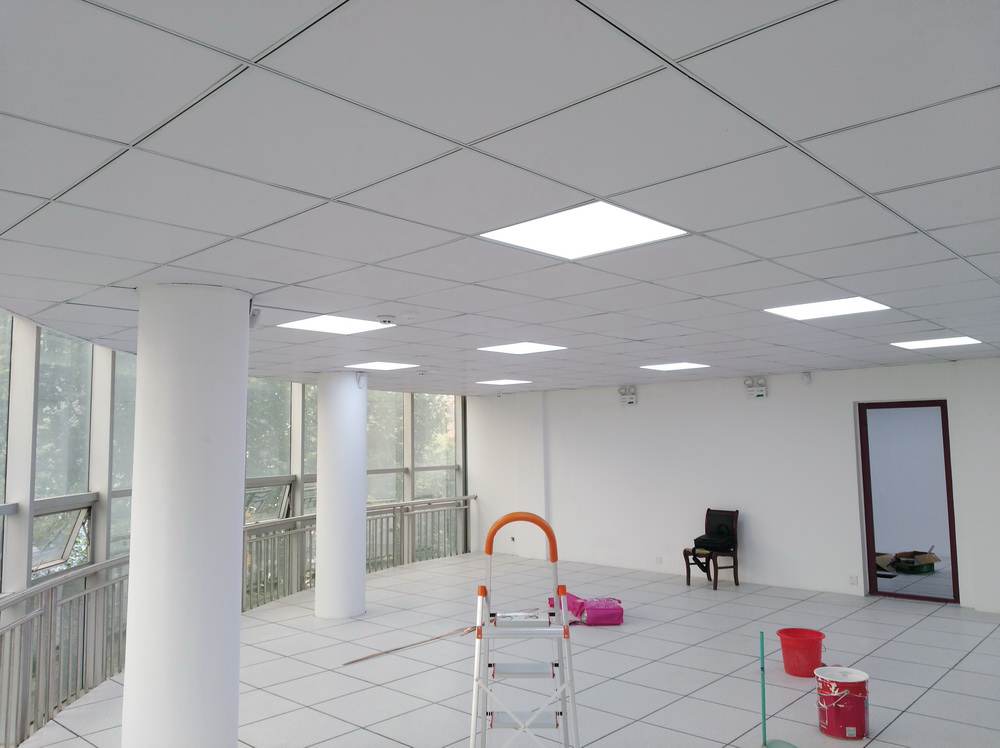

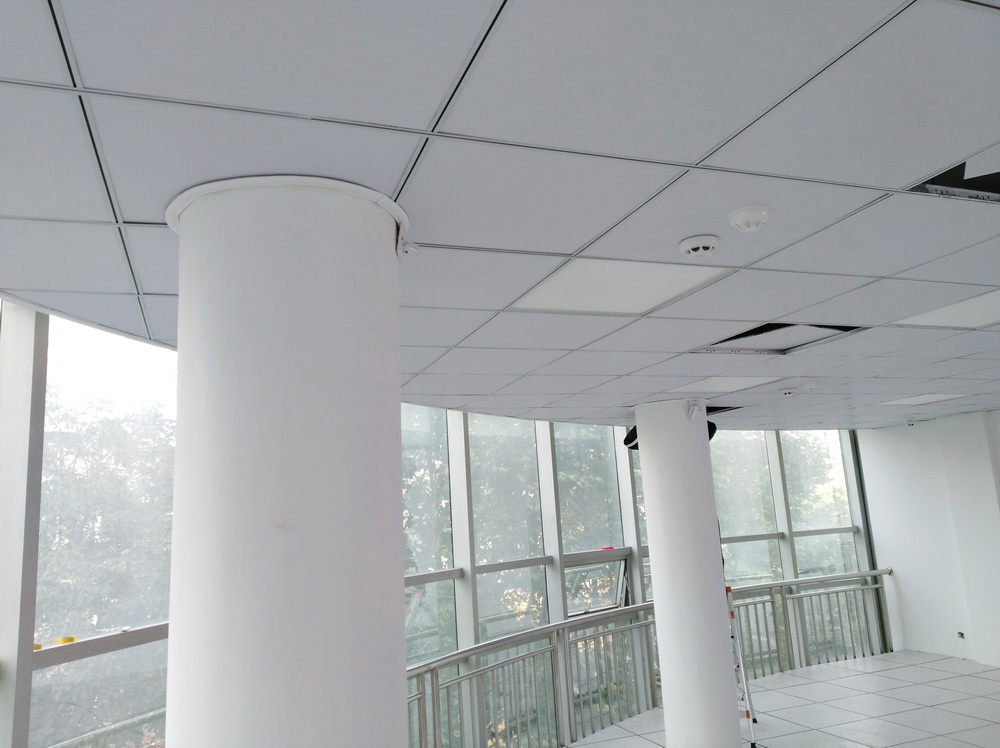

吊顶

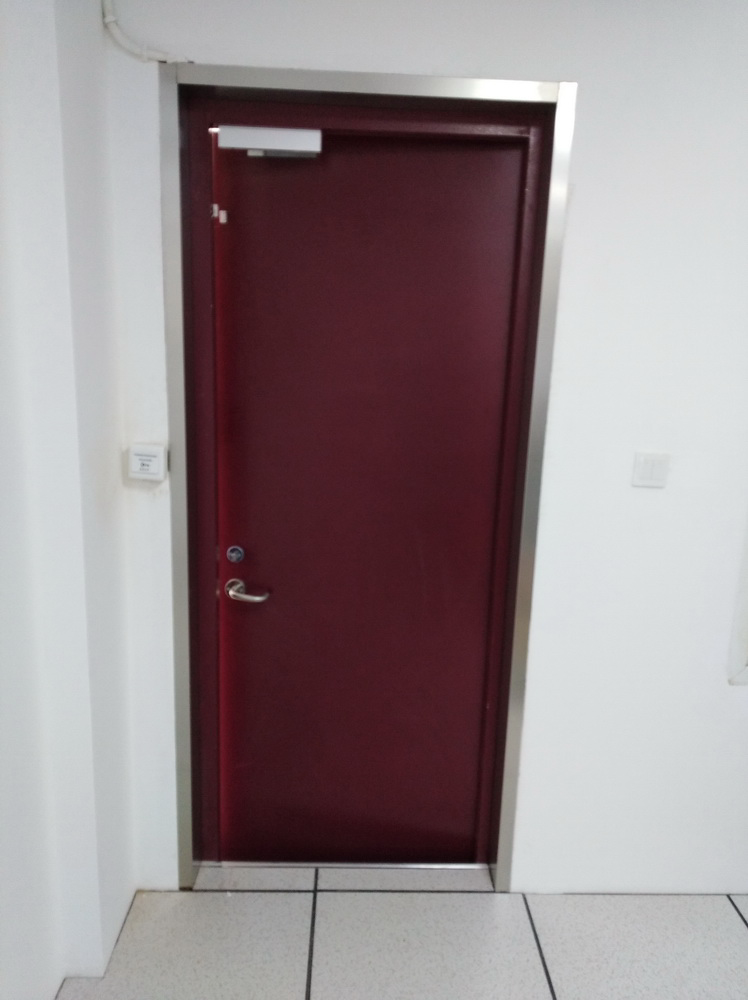

防火卷帘 防火门

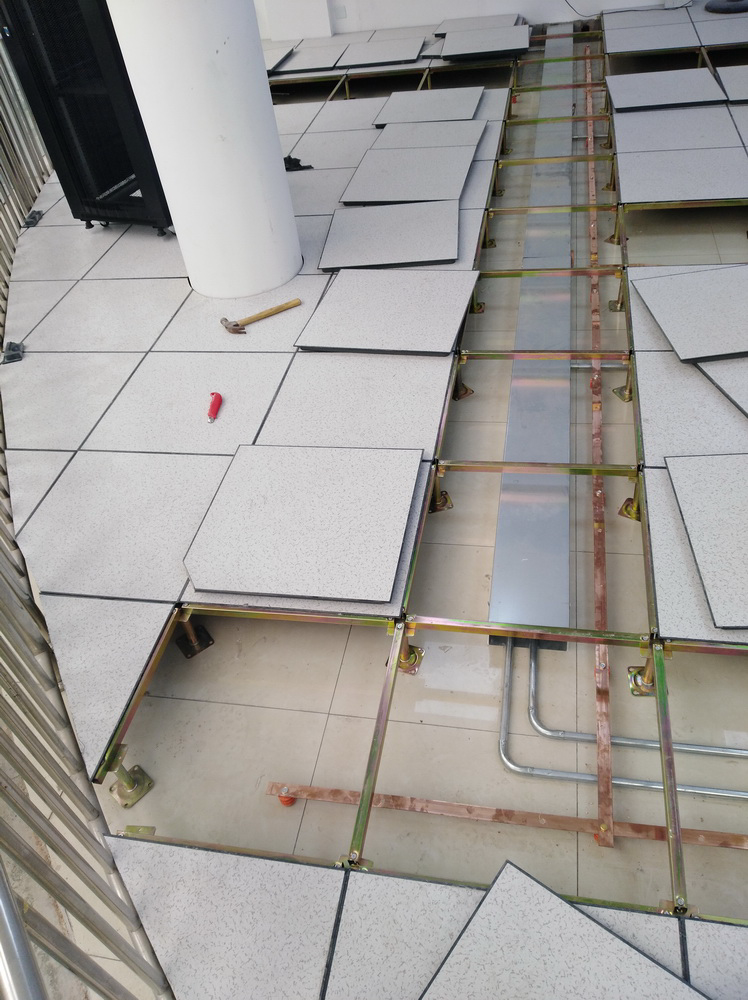

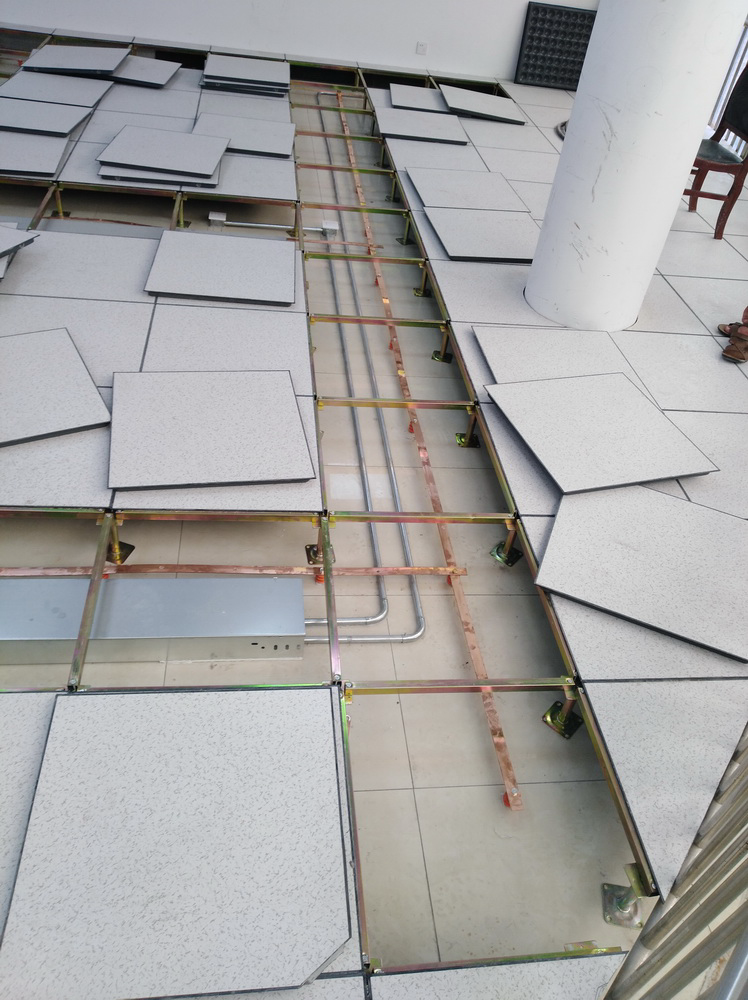

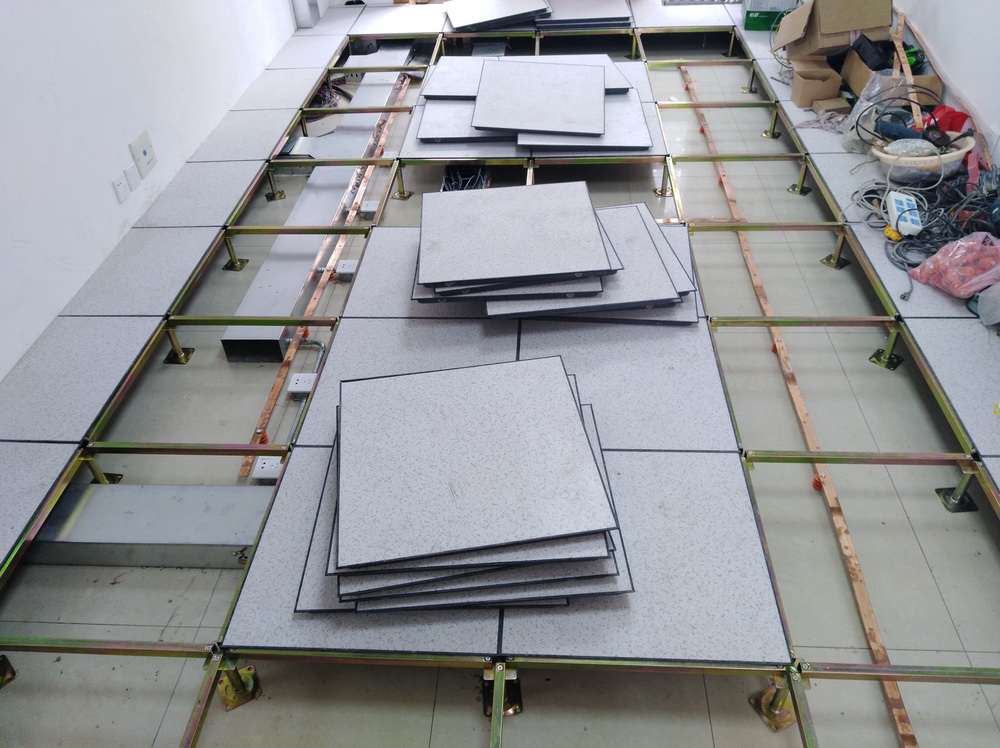

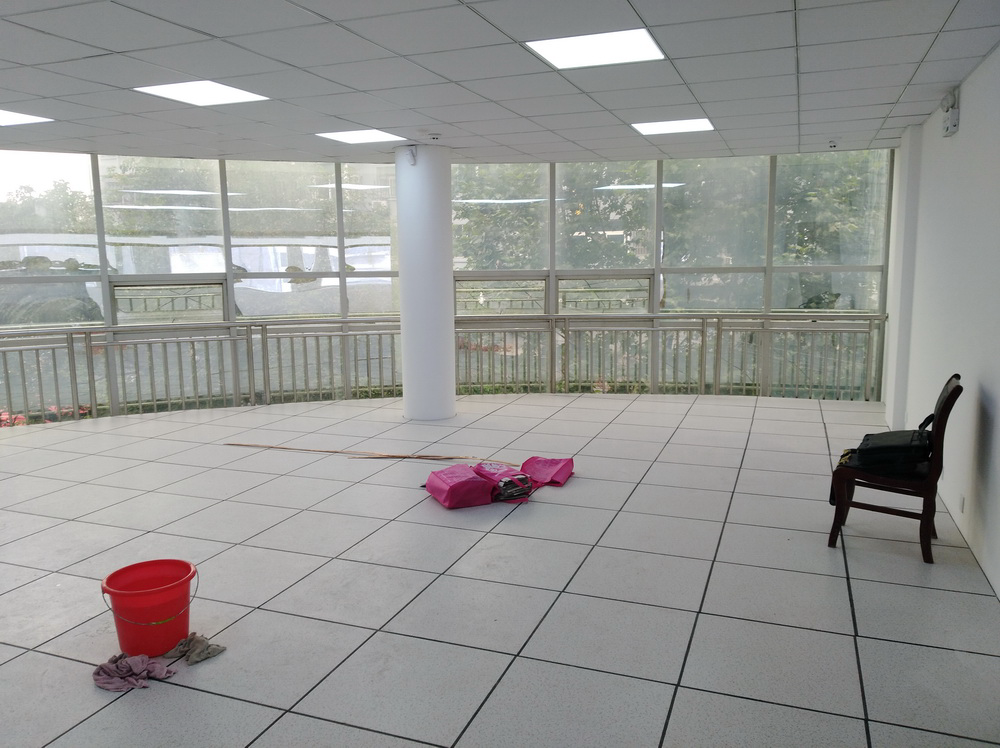

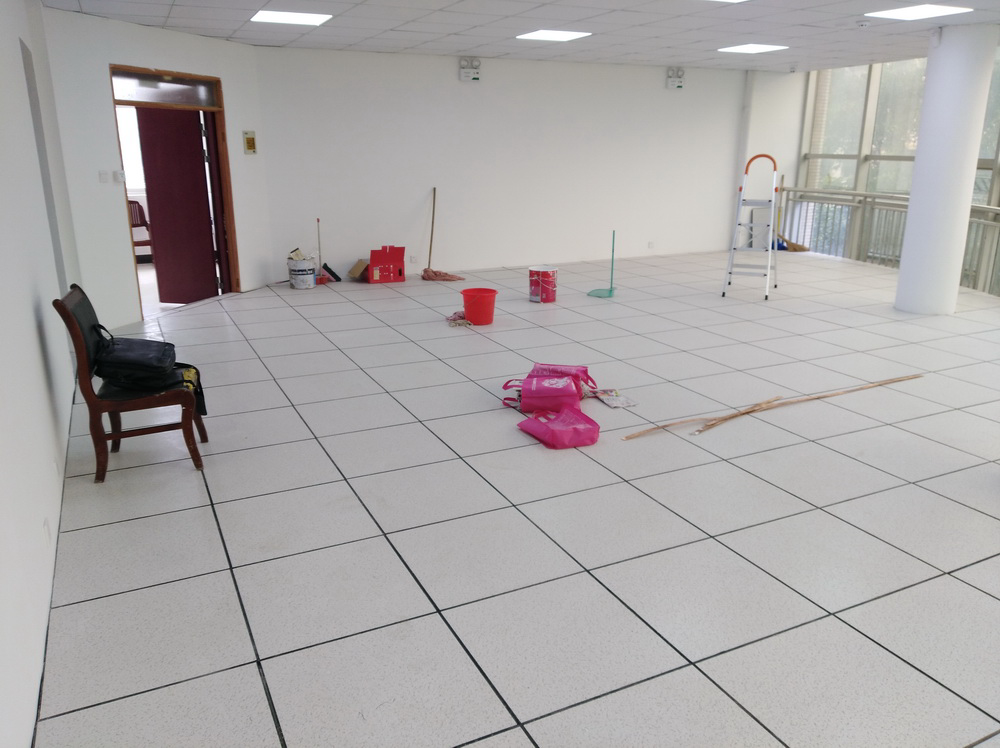

防静电地板
机房接地

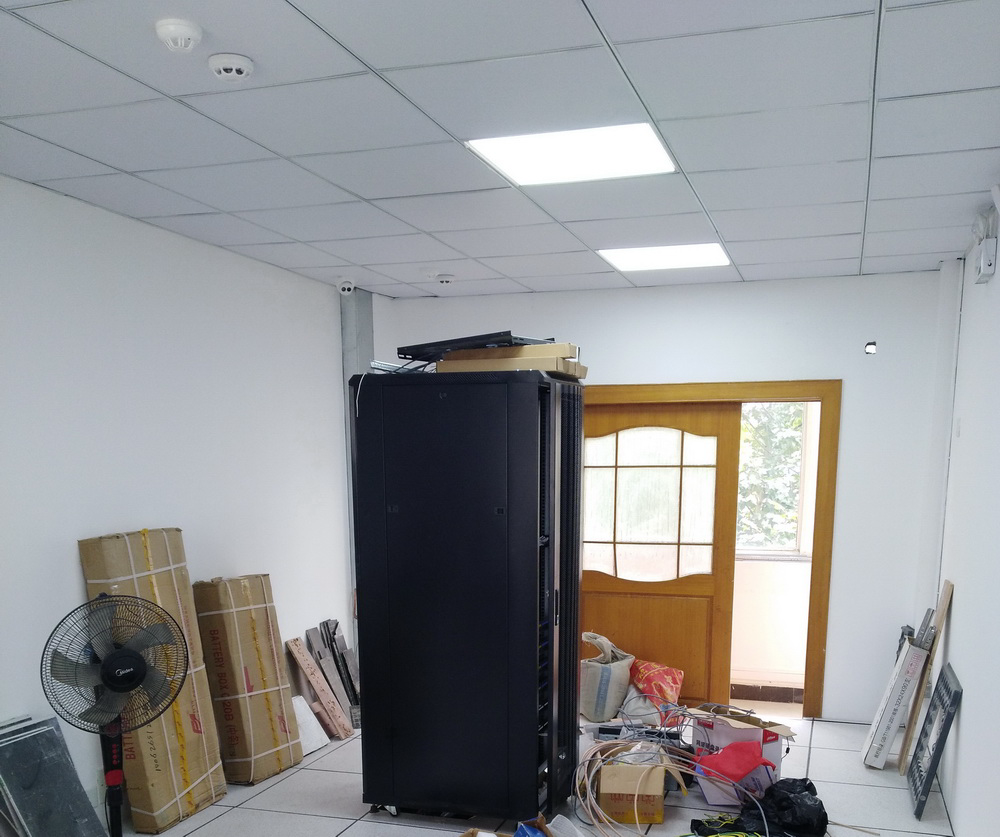

网络机柜
网络布线
计算机房供电线路

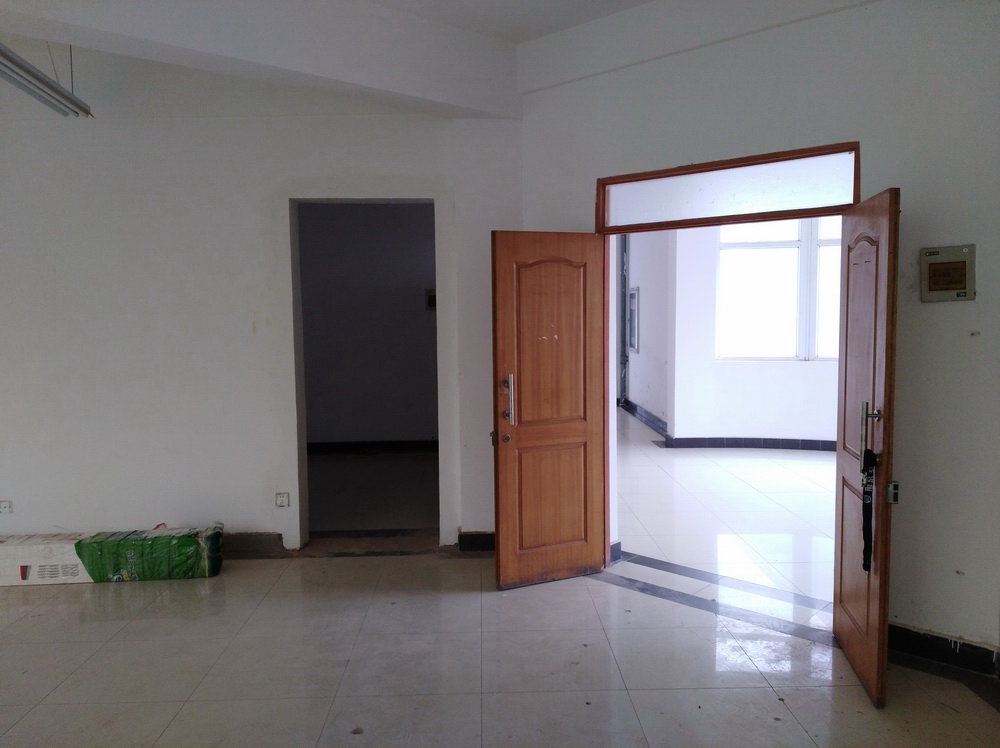

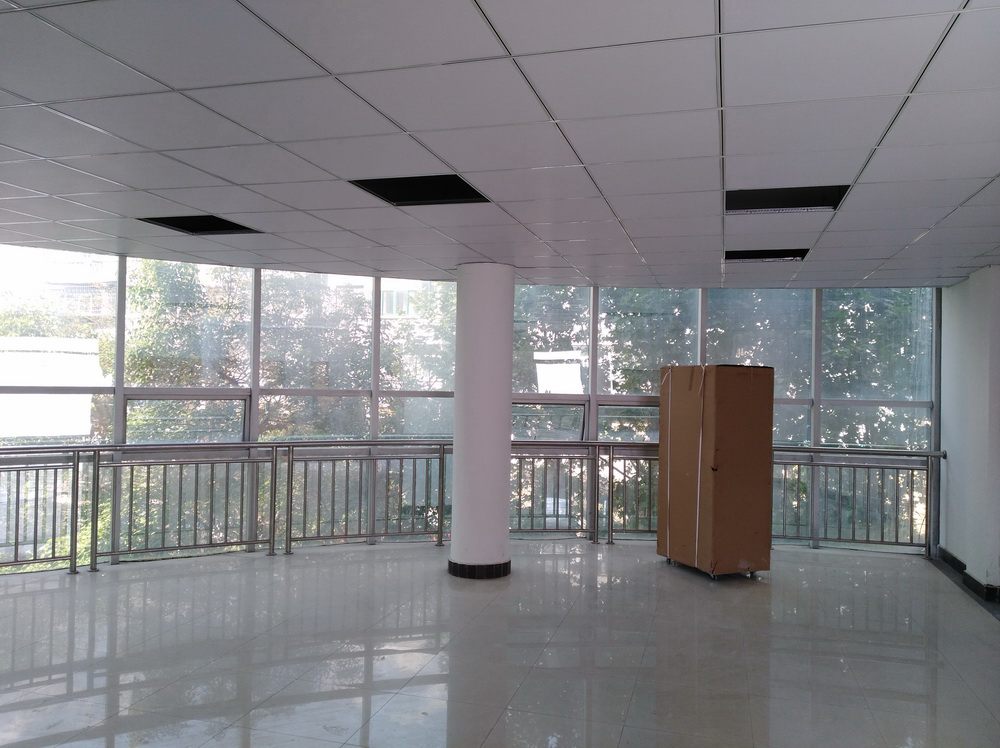

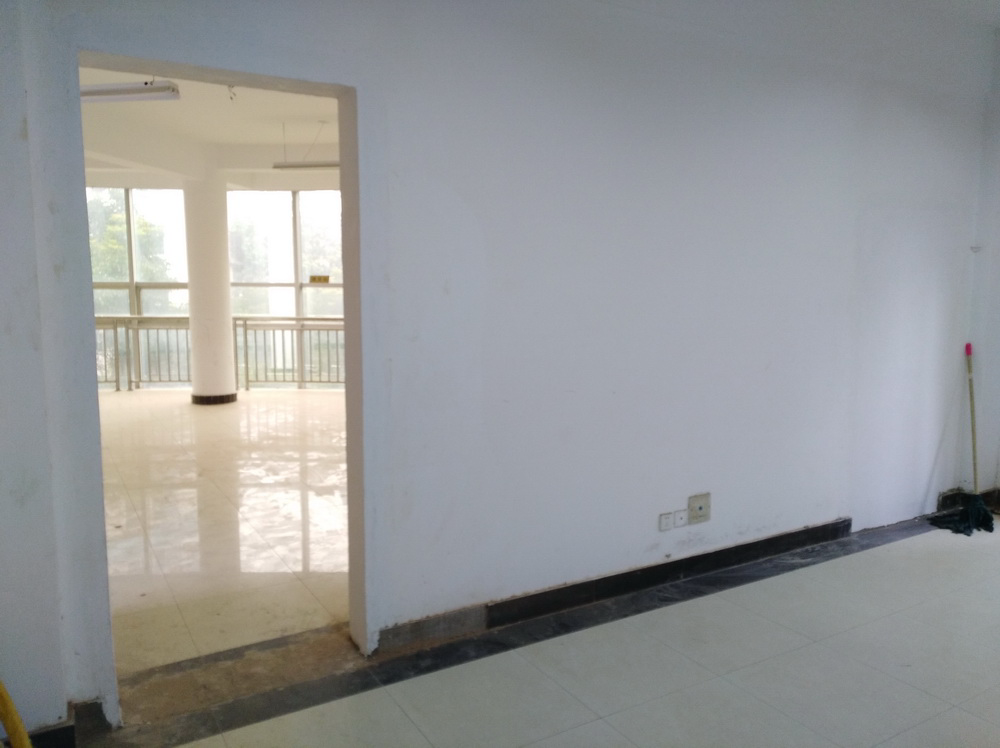

计算机房施工前
